Dashboard cantiere: KPI, funzionalità e roadmap per responsabili

15 Agosto 2026

Dashboard cantiere: KPI, funzionalità e roadmap per responsabili

Una dashboard di cantiere efficace si costruisce su tre pilastri: KPI aggiornati in tempo reale, integrazioni automatiche con le fonti dati esistenti (contabilità, timesheet, BIM) e accesso mobile differenziato per ruolo. Senza questi tre elementi, si ottiene un cruscotto che mostra numeri ma non guida decisioni. Con Edil-up, responsabili e direttori di cantiere possono attivare un pilot su uno o due cantieri in poche settimane, validare i KPI scelti e poi estendere la soluzione all’intera commessa. Se vuoi capire se la tua struttura è pronta, il punto di partenza più rapido è richiedere una sessione di valutazione con il team Edil-up prima ancora di scegliere i widget.


Punti chiave

Una dashboard di cantiere efficace richiede KPI definiti, dati standardizzati a monte e un data owner per cantiere: senza questi tre elementi, nessuna piattaforma produce valore reale.

Punto Dettagli
KPI prioritari Monitorare scostamento budget, marginalità, ore effettive vs previste, EV/SPI/CPI e analisi per fornitore.
Dati prima del software Standardizzare rapportini, timesheet e contabilità lavori prima di attivare qualsiasi dashboard.
Pilot su 1–2 cantieri Avviare su cantieri con problemi misurabili; quattro settimane sono sufficienti per validare i KPI scelti.
Obbligo fisico separato La bacheca di sicurezza e il cartello di cantiere restano obblighi fisici distinti dalla dashboard digitale.
Edil-up come punto di partenza Edil-up offre attivazione guidata, integrazione con gestionali italiani e pilot con risultati misurabili in un mese.

Indice

Cos’è davvero una dashboard di cantiere e quando conviene investirci

Una dashboard di cantiere è un pannello digitale centralizzato che aggrega, in un’unica interfaccia, i dati operativi di un progetto edile: costi, avanzamento lavori, presenze, sicurezza e documentazione. Non va confusa con la bacheca fisica obbligatoria prevista dalla normativa italiana, che resta un adempimento separato.

Il cartello di cantiere fisico dipende dal titolo edilizio (permesso, SCIA, CILA) e dal regolamento comunale, e contiene dati su committente, tecnici e coordinatori per la sicurezza. La bacheca informativa di sicurezza prevista dal D.Lgs. 81/2008 è un obbligo fisico distinto: il software gestionale supporta i workflow ma non sostituisce l’esposizione obbligatoria. Chiunque stia valutando una piattaforma digitale deve tenere chiara questa distinzione per evitare sanzioni.

Detto questo, quando conviene dare priorità alla dashboard digitale?

  • Gestione di più cantieri in parallelo: senza un punto di controllo unico, i dati arrivano in ritardo e le decisioni si basano su stime.
  • Costi fuori controllo: se il consuntivo supera il preventivo sistematicamente senza un’analisi chiara delle cause, serve uno strumento di tracciamento per natura di costo e fornitore.
  • Reportistica verso committenti o istituti finanziatori: le dashboard istituzionali mostrano come la visualizzazione in tempo reale di sintesi e raggruppamenti di progetto sia diventata uno standard atteso anche fuori dal settore privato.
  • Problemi di sicurezza ricorrenti: la bacheca informativa deve elencare datore di lavoro, RSPP e RLS con procedure di emergenza aggiornate; una piattaforma digitale aiuta a mantenere questi dati sincronizzati e accessibili, pur non sostituendo l’esposizione fisica.
  • Esigenze di conformità documentale: PSC, POS, notifiche preliminari e verbali di ispezione devono essere rintracciabili in pochi secondi.

I 5 KPI imprescindibili per la dashboard di un cantiere

I KPI non sono tutti uguali. Questi cinque coprono le dimensioni che contano davvero per un responsabile di cantiere: costi, produttività, avanzamento e redditività.

1. Scostamento budget (%)

Formula: (Costo consuntivo – Costo preventivo) / Costo preventivo × 100

Un valore positivo indica sforamento. L’aggiornamento deve essere almeno settimanale; il responsabile amministrativo immette i costi effettivi, il direttore di cantiere verifica la coerenza con l’avanzamento fisico.

2. Marginalità di cantiere

Formula: (Ricavi – Costi totali) / Ricavi × 100

Questo KPI dice se il cantiere sta generando valore o erodendo il margine aziendale. Un margine sotto la soglia contrattuale prevista è il segnale più diretto che qualcosa non funziona, sia sul fronte dei costi che su quello delle varianti non riconosciute dal committente. Va aggiornato mensilmente, con responsabilità condivisa tra ufficio tecnico e amministrazione.

3. Ore lavoro effettive vs previste

Formula: Ore effettive / Ore preventivate × 100

I timesheet giornalieri compilati in cantiere tramite app mobile sono la fonte più affidabile; senza questa raccolta strutturata, il KPI diventa una stima e perde valore decisionale. La rilevazione presenze in cantiere integrata con la dashboard elimina il doppio inserimento manuale.

4. Earned Value (EV) e indici SPI/CPI

L’Earned Value è il valore del lavoro effettivamente completato, espresso in termini economici.

  • SPI (Schedule Performance Index): EV / Valore pianificato. Sotto 1,0 significa ritardo.
  • CPI (Cost Performance Index): EV / Costo effettivo. Sotto 1,0 significa sforamento di costo.

Questi indici, anche nella versione semplificata adottata nei cantieri di media dimensione, permettono di proiettare il costo finale a completamento (EAC) prima che il problema diventi irreversibile. L’aggiornamento mensile è sufficiente per cantieri con durata superiore a sei mesi.

Un consiglio: Non calcolare EV su tutto il cantiere in una volta sola. Parti da due o tre lavorazioni ad alto costo e verifica che i dati di avanzamento fisico siano affidabili prima di estendere il metodo.

5. Analisi costi per natura e per fornitore

Non è un singolo numero ma una vista aggregata: quanto pesa la manodopera, quanto i materiali, quanto i noli, e quali fornitori incidono di più sul totale. Questa analisi permette di negoziare in modo informato e di individuare rapidamente i fornitori che generano scostamenti ricorrenti. La frequenza consigliata è mensile, con un’analisi straordinaria ogni volta che lo scostamento budget supera la soglia di allarme.

Le dashboard più efficaci nascono da processi di digitalizzazione già avviati: registro digitale, rapportini mobile, integrazione contabilità. Il software diventa utile quando i dati sono standardizzati a monte, non prima.


Quali funzionalità deve avere la dashboard per essere utile ogni giorno

I KPI sono il “cosa” monitorare. Le funzionalità sono il “come” raccogliere i dati e trasformarli in decisioni. Ecco cosa chiedere a qualsiasi piattaforma prima di firmare un contratto:

  • Rapportini mobile: compilazione in cantiere, anche offline, con sincronizzazione automatica. Ogni rapportino diventa input per la consuntivazione giornaliera, eliminando il trasferimento manuale a fine settimana.
  • Foto geolocalizzate: documentazione dello stato avanzamento lavori con timestamp e coordinate GPS. Utile per contestazioni, collaudi e reportistica verso committenti.
  • Tracciamento materiali: registrazione degli ordini, delle consegne e degli scarti. Collegato al budget, permette di vedere in tempo reale quanto materiale è stato consumato rispetto al preventivo.
  • Avanzamento a WBS: struttura a Work Breakdown Structure che collega ogni attività al budget corrispondente. Per un’integrazione BIM efficace, la mappatura WBS ↔ commessa ↔ attività è il passaggio tecnico che consente di collegare quantità e avanzamento fisico con costi a preventivo e consuntivo.
  • Gestione documentale: archiviazione e versioning di PSC, POS, planimetrie, verbali e certificati. Accesso differenziato per ruolo (direttore lavori, coordinatore sicurezza, committente).
  • Notifiche e alert SLA: avvisi automatici quando un KPI supera la soglia, una scadenza documentale si avvicina o un fornitore non ha consegnato nei tempi previsti.
  • Modulo sicurezza: integrazione con il Piano Operativo di Sicurezza (POS) e la notifica preliminare. La bacheca sicurezza digitale deve includere ruoli chiave (datore di lavoro, RSPP, RLS) e procedure di emergenza, aggiornati ogni volta che cambiano nominativi o procedure.
  • Widget configurabili per ruolo: il project manager vede costi e avanzamento; l’operaio vede le attività del giorno e le istruzioni di sicurezza; il committente vede una sintesi di avanzamento e spesa. Stessa piattaforma, viste diverse.

Le app per checklist e sopralluoghi integrate con la dashboard completano la raccolta dati sul campo, riducendo il rischio di omissioni durante le ispezioni.


Quali dati servono e come integrarli nella dashboard

Una dashboard vale quanto i dati che la alimentano. Le fonti principali sono sei:

Fonte dati Formato/Integrazione consigliata Frequenza aggiornamento
Rapportini e timesheet API REST o import CSV giornaliero Giornaliera
Ordini e fatture fornitori Integrazione ERP o import da gestionale contabile Settimanale o al ricevimento
Contabilità lavori Connettore con software contabile (es. Zucchetti, TeamSystem) Mensile o settimanale
BIM e planimetrie IFC, DWG, PDF georeferenziato A ogni revisione del modello
Telemetria mezzi e sensori IoT API del fornitore di telematica o MQTT Near-real-time o ogni ora
Rilevazione presenze Badge, QR code o app mobile con sincronizzazione automatica Giornaliera

Per garantire la qualità dei dati, tre regole pratiche:

Campi minimi obbligatori. Ogni rapportino deve contenere almeno: data, cantiere, lavorazione (codice WBS), ore per operaio, materiali utilizzati. Senza questi campi, il dato non entra nella dashboard.

Routine di validazione settimanale. Il responsabile di cantiere verifica che i dati della settimana siano completi e coerenti prima del lunedì successivo. Questa routine, se saltata, produce gap che si accumulano e rendono i KPI inaffidabili.

Strumenti da cantiere e configurazione dello smartphone

Un data owner per cantiere. Una persona sola è responsabile della qualità del dato: non significa che inserisce tutto, ma che verifica e corregge. Senza questa figura, la responsabilità si disperde.

Un consiglio: Per l’integrazione BIM, non cercare di collegare tutto il modello alla dashboard fin dal primo giorno. Mappa prima le lavorazioni ad alto costo (strutture, impianti) e verifica che l’avanzamento fisico sia rilevabile con i dati disponibili. Poi estendi.

Il registro cantiere digitale è spesso il punto di partenza più pratico: standardizza i campi di inserimento e crea la base su cui costruire le integrazioni successive.


Come si implementa una dashboard in cantiere: dalla fase pilota al rollout

L’implementazione non è un progetto IT: è un cambiamento operativo. La sequenza che funziona meglio prevede sei fasi.

Fase 1: Scoping (1–2 settimane)

Definire obiettivi misurabili (es. due cantieri sono sufficienti: uno con problemi di costo, uno con problemi di avanzamento).

Fase 2: Pilot (4–6 settimane)

Attivare la piattaforma su quei due cantieri, raccogliere i dati con i processi esistenti e verificare che i KPI siano calcolabili. In questa fase emergono i gap di dati: fonti mancanti, campi non standardizzati, resistenze operative.

Fase 3: Integrazione dati (2–4 settimane, in parallelo al pilot)

Collegare le fonti prioritarie (timesheet, contabilità, ordini). Le integrazioni più semplici (import CSV) si attivano in giorni; quelle via API richiedono un coinvolgimento del fornitore del gestionale.

Fase 4: Test utenti e formazione (2 settimane)

Coinvolgere i ruoli chiave: direttore di cantiere, responsabile amministrativo, coordinatore sicurezza. La formazione deve essere pratica, non teorica: ogni ruolo impara a usare i widget che lo riguardano, non l’intera piattaforma.

Fase 5: Rollout (4–8 settimane)

Estendere agli altri cantieri con un piano di onboarding strutturato. Chi ha partecipato al pilot diventa il riferimento interno per i colleghi.

Fase 6: Manutenzione continua

Revisione mensile dei KPI (sono ancora rilevanti?), aggiornamento delle soglie di allarme, verifica della qualità dei dati. La dashboard non è un progetto che si chiude: è un processo.

Fase Durata stimata Responsabile principale
Scoping 1–2 settimane Direttore tecnico / PM
Pilot 4–6 settimane Responsabile di cantiere + IT
Integrazione dati 2–4 settimane IT / fornitore piattaforma
Test e formazione 2 settimane PM + HR / formazione
Rollout 4–8 settimane PM + responsabili cantiere
Manutenzione Continuativa Data owner per cantiere

Cosa chiedere al fornitore prima di scegliere il software

La scelta del software è una decisione che dura anni. Le domande giuste filtrano i fornitori in poche ore.

Sicurezza e conformità: I dati sono ospitati in Europa? Il fornitore è conforme al GDPR e può fornire un DPA (Data Processing Agreement)? Dove vengono eseguiti i backup e con quale frequenza? Qual è l’SLA garantito per il ripristino in caso di incidente?

Integrazioni: Esiste un’API documentata e pubblica? Quali connettori nativi sono disponibili per i gestionali contabili più diffusi in Italia (Zucchetti, TeamSystem, Passepartout)? L’app mobile funziona offline?

Scalabilità e prezzo: Il modello di prezzo scala per numero di cantieri, utenti o funzionalità? Quali sono i costi di integrazione e formazione non inclusi nel canone? Qual è il costo totale di possesso (TCO) su tre anni?

Portabilità dei dati: Se si decide di cambiare piattaforma, i dati storici sono esportabili in formato aperto (CSV, JSON, XML)? In quanto tempo?

Alcune situazioni devono far sospendere la trattativa senza esitazione:

  • Assenza di API documentate: significa dati bloccati nella piattaforma.
  • Nessun controllo granulare dei ruoli: chiunque vede tutto, inclusi dati sensibili su costi e fornitori.
  • Backup non garantiti contrattualmente: in caso di perdita dati, non c’è tutela.
  • Dati non esportabili o esportabili solo a pagamento: lock-in commerciale mascherato da funzionalità.

La gestione documentale è spesso il primo punto di rottura: verificare che il sistema supporti versioning, accesso per ruolo e archiviazione a lungo termine prima di qualsiasi altra valutazione.


Caso pratico: Edil-up applicata a un cantiere di ristrutturazione

Contesto. Un’impresa di costruzioni con tre cantieri attivi in contemporanea, tutti con durata superiore a dodici mesi, stava perdendo il controllo dei costi su due di essi. I rapportini erano cartacei, la contabilità lavori veniva aggiornata ogni due settimane e lo scostamento budget veniva rilevato solo a fine mese, quando era già difficile correggere la rotta.

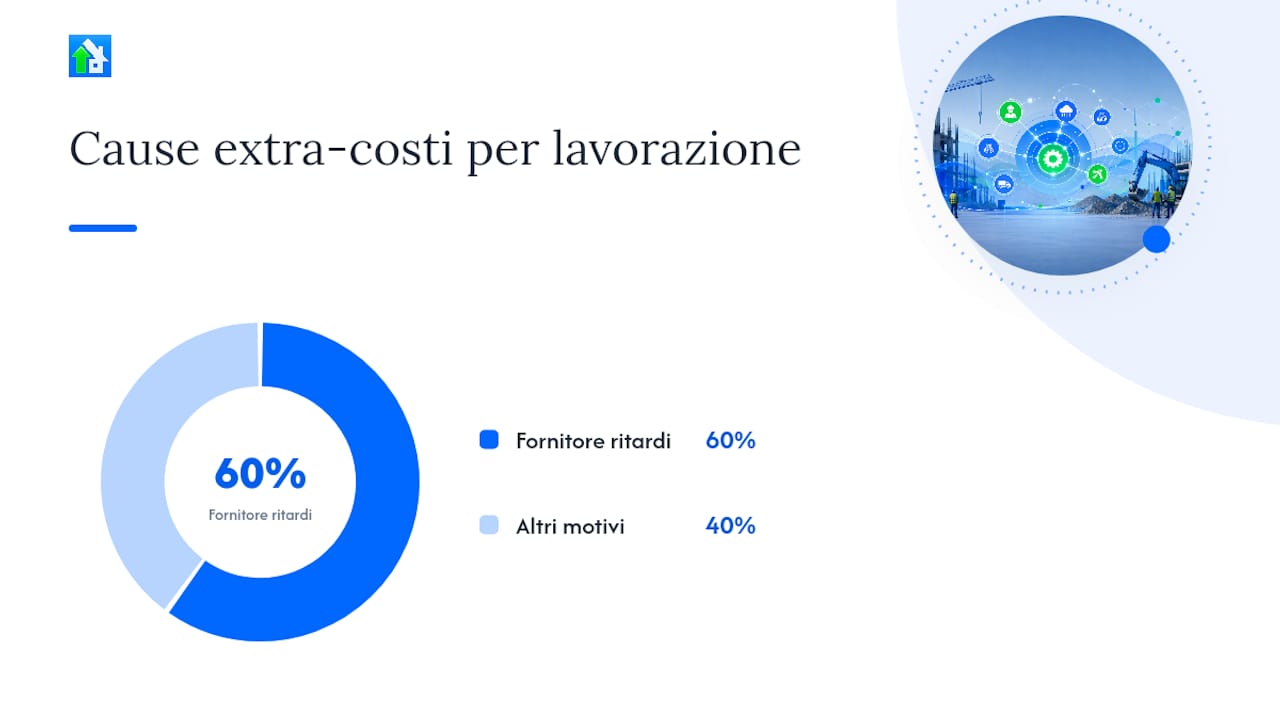

Caso pratico: Edil-up applicata a un cantiere di ristrutturazione — overview diagram

Intervento. L’impresa ha attivato Edil-up su un cantiere pilota, collegando i rapportini mobile alla contabilità lavori e configurando tre KPI principali: scostamento budget settimanale, ore effettive vs previste per lavorazione e analisi costi per fornitore. La formazione ha richiesto due sessioni da due ore ciascuna per i responsabili di cantiere.

Risultati dopo il primo trimestre:

  • Riduzione del ritardo nella rilevazione degli scostamenti: da due settimane a due giorni.
  • Identificazione di un fornitore di materiali con consegne sistematicamente in ritardo, causa principale del 60% degli extra-costi su quella lavorazione.
  • Avanzamento documentale (POS, verbali) sempre aggiornato e accessibile al coordinatore sicurezza senza richieste via email.

Edil-up sostiene che una gestione centralizzata dei progetti può ridurre i tempi di consegna fino al 20%.

La dashboard non ha risolto i problemi del cantiere. Ha reso visibili i problemi che c’erano già, abbastanza presto da poterli affrontare. Questa è la differenza tra uno strumento utile e uno strumento decorativo.

Takeaway pratici replicati negli altri cantieri:

  • Definire tre KPI massimi per il primo mese di pilot, non dieci.
  • Nominare un data owner per cantiere prima dell’attivazione, non dopo.
  • Collegare prima i rapportini mobile, poi la contabilità: i dati di campo sono la base di tutto il resto.

Il punto di vista di Edil su dashboard e centralizzazione dei dati

C’è una convinzione diffusa nel settore che la dashboard risolva i problemi di gestione. Non è così. La dashboard li rende visibili, che è una cosa diversa e, in certi casi, più scomoda. Un cantiere che funziona male con i fogli Excel funzionerà male anche con una piattaforma digitale, solo con più dati a disposizione per documentare il problema.

Il valore reale di uno strumento come Edil-up non sta nei widget o nei grafici: sta nel fatto che costringe l’organizzazione a standardizzare i processi di raccolta dati prima di poter usare qualsiasi visualizzazione. Questa standardizzazione, da sola, produce miglioramenti operativi indipendentemente dalla piattaforma scelta.

Devo essere diretto su un punto: Edil-up è il publisher di questo articolo e il fornitore della soluzione descritta. Questo è un conflitto di interesse reale, e il lettore ha il diritto di saperlo. La raccomandazione di Edil-up come punto di partenza è genuina, ma la valutazione finale spetta a chi conosce il proprio cantiere meglio di chiunque altro.

Il suggerimento pratico per domani: non iniziare dalla scelta del software. Inizia definendo tre KPI che oggi non riesci a calcolare in meno di un’ora. Se non riesci a rispondere a quella domanda, nessuna piattaforma ti aiuterà finché non hai risolto il problema a monte.


Edil-up: come attivare un pilot in poche settimane

Chi gestisce cantieri con problemi di controllo costi o avanzamento ha bisogno di risultati misurabili, non di un progetto IT da sei mesi. Edil-up è costruita per questo: attivazione rapida, configurazione guidata dei KPI e integrazione con i gestionali già in uso.

Edil-up

Un pilot standard su Edil-up copre uno o due cantieri, dura quattro settimane e include la configurazione dei KPI prioritari, la connessione alle fonti dati esistenti e due sessioni di formazione per i responsabili. Al termine del pilot, si hanno dati reali per decidere se estendere la soluzione. Nessun impegno a lungo termine prima di aver visto i risultati.

Per avviare il pilot servono: l’elenco dei cantieri attivi con budget e durata prevista, accesso al gestionale contabile per la connessione dati e il nominativo del responsabile che farà da punto di contatto interno.

Consulta il piano prezzi o contatta il team per prenotare una sessione di valutazione gratuita e capire quale configurazione si adatta alla struttura della tua impresa.
