Monitoraggio avanzamento lavori: guida pratica per responsabili

2 Agosto 2026

Monitoraggio avanzamento lavori: guida pratica per responsabili

Il monitoraggio avanzamento lavori è il processo operativo che trasforma rilievi di cantiere, documenti e dati digitali in uno Stato Avanzamento Lavori (SAL) verificabile e aggiornato. Se il SAL non riflette misure reali, non è un documento contabile: è una stima, e le stime generano contenziosi. Tre azioni da fare subito:

  • Verificare l’ultimo SAL rispetto ai rilievi reali: confrontare le quantità contabilizzate con quelle effettivamente misurate in cantiere. Qualsiasi scostamento va risolto prima del prossimo certificato di pagamento.
  • Attivare la raccolta di foto georeferite e rapportini digitali: ogni intervento deve essere documentato con immagini datate e firmate, collegate alla posizione in cantiere. Senza questa evidenza, le misure restano contestabili.
  • Nominare i responsabili per le verifiche successive: chi rileva, chi verifica, chi firma il SAL. Ruoli non definiti significano dati non raccolti.

La digitalizzazione dei rilievi, con rapportini fotografici firmati digitalmente, riduce le contestazioni e accelera i pagamenti. Non è una promessa di marketing: è la conseguenza diretta di avere evidenze incontrovertibili al momento dell’emissione del certificato.


Indice

Cos’è il SAL e come si collega al monitoraggio di progetto

Il SAL è il documento che attesta quanto è stato realmente eseguito in cantiere e consente di calcolare gli importi maturati dall’impresa. Non fotografa ciò che è previsto, ma ciò che è stato fatto: questa distinzione è il fondamento di tutta la contabilità lavori.

Il flusso operativo è preciso: rilievo in cantiere → annotazione sul libretto delle misure → trascrizione nel registro di contabilità → emissione del SAL → certificato di pagamento. Saltare un passaggio o invertire l’ordine produce discrepanze che emergono sempre, di solito nel momento peggiore.

Glossario rapido per chi gestisce il cantiere:

  • Libretto delle misure: il documento primario in cui il direttore lavori (o il suo delegato) annota le quantità misurate per ogni lavorazione.
  • Registro di contabilità: raccoglie e totalizza i dati del libretto; è la base del SAL.
  • Maturato: l’importo complessivo delle lavorazioni eseguite e contabilizzate fino a quel momento.
  • A corpo vs a misura: nei contratti a corpo il corrispettivo è fisso per l’opera intera; nei contratti a misura si paga in base alle quantità effettivamente eseguite, misurate e verificate.

Il SAL deve basarsi su misure e rilievi effettivi), non su lavorazioni previste ma non ancora eseguite. L’art. 194 del DPR 207/2010 disciplina modalità e funzione del SAL nella contabilità dei lavori pubblici, stabilendo i requisiti minimi di contenuto e firma.


Perché il controllo avanzamento lavori vale più di quanto si pensi

Il SAL non è un adempimento burocratico. Secondo l’Unione Ingegneri, è lo strumento principale per la gestione economica del cantiere: una sua gestione carente si traduce direttamente in contenziosi e scostamenti finanziari. Chi lo tratta come una formalità lo scopre a proprie spese quando arriva la prima disputa sul certificato di pagamento.

I vantaggi di un monitoraggio rigoroso sono concreti:

  • Pagamenti puntuali: un SAL preciso e documentato riduce i tempi di approvazione da parte del committente, perché non lascia spazio a obiezioni sulle quantità.
  • Visibilità sugli scostamenti: confrontare il maturato con il pianificato permette di identificare ritardi o sforamenti di costo prima che diventino irrecuperabili.
  • Prevenzione dei contenziosi: la buona gestione del SAL migliora la trasparenza fra committente e impresa e riduce le probabilità di dispute economiche.

Dato chiave: Soluzioni di validazione automatica dichiarano riduzioni del tempo di reportistica fino all’80% grazie all’automazione della verifica delle quantità da evidenze di cantiere.

I rischi della gestione carente sono speculari: discrepanze tra libretto delle misure e registro di contabilità, ritardi nell’emissione dei certificati, e dispute che bloccano i pagamenti per settimane o mesi. In un cantiere medio, ogni settimana di ritardo nel certificato ha un costo finanziario reale per l’impresa.

Un consiglio: Integrare il rapportino firmato digitalmente con l’aggiornamento automatico del registro di contabilità elimina il doppio inserimento manuale, principale fonte di discrepanze nei SAL.

Due tecnici stanno confrontandosi sul programma dei lavori direttamente in cantiere.


Quali sono le fasi operative del monitoraggio, dal rilievo alla firma del SAL

Il processo si articola in cinque fasi distinte. Eseguirle nell’ordine corretto non è una questione di metodo: è ciò che rende il SAL difendibile in caso di contestazione.

Fase 1: pianificazione. Prima di iniziare i lavori, definire la frequenza dei rilievi (settimanale, quindicinale o mensile in base alla complessità), le milestone contrattuali e i responsabili. Chi rileva, chi verifica, chi firma: ogni ruolo deve avere un nome.

Fase 2: raccolta dati in cantiere. Rapportini giornalieri, foto georeferite, misurazioni dirette. Dove il progetto lo prevede, i dati possono provenire da modelli BIM o da nuvole di punti generate con fotogrammetria. Le immagini organizzate per data e posizione aumentano la tracciabilità delle evidenze e rendono il contraddittorio molto più rapido.

Fase 3: verifica e contraddittorio. Le misure rilevate vengono condivise con l’impresa esecutrice. Eventuali contestazioni si risolvono in questa fase, non dopo la firma del SAL. Un contraddittorio calendarizzato riduce i tempi di approvazione.

Fase 4: contabilizzazione e redazione del SAL. I dati verificati transitano dal libretto delle misure al registro di contabilità. Il SAL viene redatto e il certificato di pagamento emesso.

Fase 5: firma, archiviazione e controllo versioni. Il documento firmato digitalmente da tutte le parti viene archiviato con versioning. Ogni modifica successiva deve essere tracciata.

Fase Attività principale Responsabile tipico Output
Pianificazione Definire frequenza, milestone, ruoli Direttore lavori / PM Piano di monitoraggio
Raccolta dati Rapportini, foto, misure, BIM Capo cantiere / Tecnico Libretto delle misure aggiornato
Verifica Contraddittorio con impresa Direttore lavori Misure validate e firmate
Contabilizzazione Registro contabilità, redazione SAL Responsabile contabilità SAL emesso
Firma e archivio Firma digitale, versioning Tutte le parti Certificato di pagamento

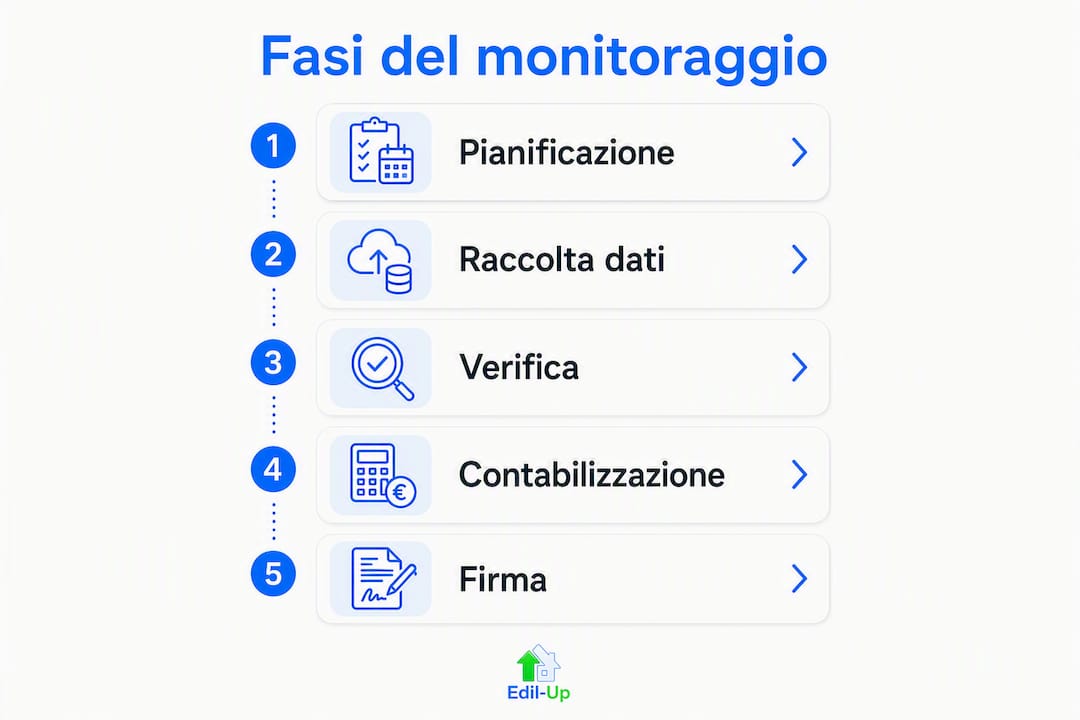

Infografica che illustra le cinque principali fasi del monitoraggio dei lavori


Quali KPI misurare per tenere il SAL sotto controllo

Un SAL senza KPI è un documento statico. I KPI trasformano il monitoraggio in uno strumento predittivo: segnalano gli scostamenti prima che diventino problemi.

Mani di un manager impegnato tra tablet e documenti di lavoro

KPI Come si calcola Soglia di attenzione
Percentuale di completamento per attività Quantità eseguita rispetto alla quantità prevista Scostamento > 10% rispetto al programma
Valore maturato (€) Somma delle lavorazioni contabilizzate nel periodo Inferiore al valore pianificato del periodo
Scostamento tempi Giorni di ritardo rispetto al cronoprogramma Oltre 5 giorni su attività critiche
Non conformità per ispezione Numero di rilievi con difformità / totale ispezioni Più di 1 non conformità ogni 10 ispezioni
Scostamento costi (%) Differenza percentuale tra costo reale e costo pianificato Oltre +5% richiede analisi immediata

L’EVM (Earned Value Management) nella sua forma base confronta il valore pianificato con il valore maturato: se il maturato è inferiore al pianificato, il cantiere è in ritardo rispetto al budget di avanzamento. Non serve una piattaforma enterprise per applicarlo: bastano i dati del registro di contabilità e un foglio di calcolo aggiornato a ogni SAL.

Per le riunioni di cantiere, tre KPI bastano: percentuale di completamento per attività critiche, valore maturato del periodo e numero di non conformità aperte. Tutto il resto è approfondimento per chi gestisce la contabilità.


Quali strumenti e tecnologie rendono il monitoraggio davvero efficace

La tecnologia non risolve un processo mal definito. Ma un processo ben definito con gli strumenti giusti diventa scalabile e difendibile. Le categorie principali:

  • App per rapportini digitali: permettono la compilazione in cantiere, la firma digitale immediata e il caricamento automatico dei dati. Eliminano il trasferimento manuale su foglio di calcolo.
  • Gestione documentale con versioning: centralizza libretto delle misure, SAL e certificati in un unico archivio accessibile a tutti gli attori autorizzati. La gestione documentale strutturata riduce il rischio di lavorare su versioni obsolete.
  • Fotogrammetria e droni: utili per cantieri di grandi dimensioni o con geometrie complesse. Generano nuvole di punti confrontabili con il modello BIM per verificare le quantità eseguite.
  • Modelli BIM: integrati con il monitoraggio, consentono di associare ogni lavorazione a un elemento del modello e di aggiornare automaticamente le quantità contabilizzate.
  • Telecamere timelapse: documentano l’avanzamento visivo del cantiere con immagini georeferite organizzate per data, utili sia per il contraddittorio sia per la comunicazione con il committente.
  • Validazione AI delle quantità: soluzioni basate su intelligenza artificiale automatizzano la verifica delle quantità da evidenze fotografiche e documentali, liberando il team dall’inserimento manuale.

Cosa cercare in un software per il SAL cantiere: integrazione nativa con il registro di contabilità, supporto al libretto delle misure, firma digitale conforme, georeferenziazione delle foto, dashboard KPI configurabile. La scelta del software giusto dipende anche da scalabilità e interoperabilità con i sistemi già in uso.

Un consiglio: Iniziare con i moduli essenziali: rapportino digitale, foto firmate e dashboard KPI. Abilitare integrazioni complesse (BIM, droni, AI) solo dopo che il processo base funziona in modo stabile.

Per chi valuta anche gli incentivi disponibili per la digitalizzazione, il Piano Transizione 5.0 prevede agevolazioni fiscali che possono coprire parte dell’investimento in piattaforme e strumenti digitali per il cantiere.


Come avviare il monitoraggio in un cantiere: checklist e template operativi

La prima settimana è quella che determina se il processo prenderà piede o resterà sulla carta. Ecco la sequenza operativa minima.

Giorno Attività Chi
1 Definire ruoli: chi rileva, chi verifica, chi firma PM / Direttore lavori
1–2 Configurare la piattaforma: modelli rapportino, accessi, cartelle documenti PM / Responsabile IT
2–3 Formare il team sulla compilazione del rapportino e caricamento foto Capo cantiere
3–4 Prima raccolta dati: rapportino + foto georeferite per ogni lavorazione attiva Tecnico di cantiere
5 Prima verifica: confronto misure rilevate vs programma lavori Direttore lavori
Prima riunione di avanzamento: presentare KPI e identificare scostamenti PM + team

Campi minimi per un rapportino digitale efficace: data e ora, nome dell’operatore, lavorazione eseguita, quantità misurata (con unità), foto georeferita allegata, firma digitale, note su anomalie o varianti.

Campi minimi per il modello SAL: numero progressivo, periodo di riferimento, elenco lavorazioni con quantità e importi, totale maturato, confronto con SAL precedente, firma del direttore lavori e dell’impresa.

La frequenza raccomandata dipende dalla complessità: cantieri semplici possono lavorare con SAL mensili; cantieri con più imprese, varianti frequenti o scadenze contrattuali ravvicinate richiedono cadenza quindicinale. Integrare il SAL con la fatturazione significa che ogni certificato di pagamento approvato genera automaticamente la base per la fattura: meno attesa, meno errori, pagamenti più rapidi. La gestione centralizzata dei progetti rende questo collegamento molto più diretto.


Quali errori ricorrenti bloccano il SAL e come evitarli

I problemi nel monitoraggio cantiere si ripetono sempre negli stessi punti. Riconoscerli in anticipo è già metà della soluzione.

  • Dati frammentati: rapportini su carta, foto su telefoni personali, misure su fogli di calcolo separati. La soluzione è un unico punto di raccolta digitale, accessibile da cantiere.
  • Misure non verificate prima della contabilizzazione: inserire dati non ancora validati nel registro di contabilità produce SAL contestabili. La sequenza rilievo → verifica → contabilizzazione non è negoziabile.
  • Ritardi nella registrazione: ogni giorno di ritardo nella compilazione del rapportino aumenta il rischio di dimenticare dettagli o di non poter più georeferire correttamente le foto. La registrazione deve avvenire lo stesso giorno del rilievo.
  • Responsabilità non definite: se nessuno sa chi deve firmare il rapportino, nessuno lo firma. Ogni documento deve avere un responsabile nominato.

Per ridurre le contestazioni, tre strumenti sono particolarmente efficaci: contraddittori calendarizzati (non improvvisati), registro delle modifiche per ogni variante al contratto, e backup sistematico delle evidenze fotografiche. Un rapportino firmato che aggiorna automaticamente l’avanzamento evita la duplicazione dei dati e riduce gli errori di contabilizzazione.

Un consiglio: Collegare i rapportini firmati all’aggiornamento automatico del SAL è la singola automazione con il maggiore impatto sulla qualità della contabilità lavori. Chi lo fa smette di riconciliare dati a fine mese.


Checklist rapida delle best practice da tenere in cantiere

Questa tabella funziona come promemoria operativo da stampare e tenere in cantiere o da caricare sulla piattaforma di gestione.

Elemento Frequenza Note operative
Rapportino compilato e firmato Ogni giorno di lavoro Firma digitale obbligatoria; nessun inserimento retroattivo oltre 24 ore
Foto georeferite per ogni lavorazione Ogni rilievo Minimo 2 foto per lavorazione; data e posizione GPS visibili
Aggiornamento libretto delle misure Ogni rilievo Solo quantità verificate; nessuna stima non confermata
Confronto maturato vs pianificato Ogni SAL Scostamento > 10% richiede nota esplicativa
Contraddittorio con impresa Prima della firma del SAL Calendarizzato, non improvvisato
Riunione di avanzamento Settimanale o quindicinale KPI presentati: completamento, maturato, non conformità aperte
Backup evidenze fotografiche Automatico, ogni caricamento Archivio con versioning; accesso limitato ai ruoli autorizzati
Verifica firma su tutti i documenti Prima dell’emissione del certificato SAL senza firme complete non è valido per il pagamento

Le pratiche di sincronizzazione tra libretto delle misure e registro di contabilità, con firma digitale degli interventi, mantengono il SAL aggiornato senza inserimenti manuali duplicati.


Caso reale: come una piattaforma digitale migliora la qualità del SAL

Contesto: un’impresa di costruzioni di medie dimensioni, attiva su cantieri residenziali e commerciali, gestiva il monitoraggio con rapportini cartacei, foto su dispositivi personali e SAL redatti manualmente a fine mese. I problemi principali erano tre: misure non riconciliate tra libretto e registro, ritardi medi di 8–10 giorni nell’emissione dei certificati di pagamento, e contestazioni frequenti sulle quantità contabilizzate.

Interventi eseguiti: adozione di una piattaforma digitale per la raccolta dei rapportini con firma digitale integrata, attivazione di una dashboard KPI aggiornata in tempo reale, collegamento tra rapportini approvati e registro di contabilità.

Indicatore Prima dell’implementazione Dopo l’implementazione
Giorni medi per emissione certificato 8–10 giorni 3–4 giorni
Misure riconciliate al primo tentativo una quota moderata una quota elevata
Contestazioni per SAL alcune contestazioni regolari un numero ridotto di contestazioni
Tempo di compilazione rapportino un tempo prolungato con carta un tempo sensibilmente ridotto con digitale

Note operative per replicare il caso: il rollout in tre fasi funziona bene. Prima settimana: configurazione piattaforma e formazione team (massimo 2 ore). Seconda settimana: raccolta parallela (carta + digitale) per validare il processo. Dal terzo ciclo di SAL: solo digitale, con verifica dei KPI a ogni riunione di avanzamento. Le soluzioni cloud centralizzano i dati operativi e permettono confronti continui tra progetto previsto e stato reale.


Punti chiave da portare subito in cantiere

Il monitoraggio avanzamento lavori produce SAL affidabili solo quando misure reali, responsabilità definite e strumenti digitali lavorano insieme in modo sistematico.

Punto Dettagli
Sequenza operativa non negoziabile Rilievo → verifica → contabilizzazione: invertire l’ordine produce SAL contestabili.
KPI minimi da monitorare Percentuale di completamento, valore maturato e non conformità aperte per ogni periodo di SAL.
Digitalizzazione come priorità Rapportino digitale firmato + foto georeferite è la combinazione minima per ridurre contestazioni.
Ruoli definiti prima di iniziare Chi rileva, chi verifica, chi firma: senza nomi assegnati i dati non vengono raccolti.
Edil-up come punto di partenza Edil-up offre gestione documentale, rapportini digitali e dashboard KPI per avviare il monitoraggio senza infrastrutture complesse.

Come evolverà il monitoraggio avanzamento lavori nei prossimi anni

L’integrazione tra intelligenza artificiale e monitoraggio di cantiere non è più una prospettiva futura: è già operativa in alcune realtà. L’AI valida automaticamente le quantità confrontando le evidenze fotografiche con il modello di progetto, riducendo il tempo dedicato alla riconciliazione manuale. Il passo successivo è la connettività IoT: sensori su macchinari e strutture che alimentano in tempo reale i dati di avanzamento, senza che nessuno debba compilare un rapportino.

L’interoperabilità BIM diventerà uno standard di fatto. Chi gestisce cantieri complessi senza un modello BIM aggiornato avrà difficoltà crescenti a giustificare le quantità contabilizzate di fronte a committenti sempre più esigenti sul fronte della tracciabilità.

Per i responsabili di progetto, la preparazione richiede due cose concrete: formare il team sull’uso dei dati (non solo sulla compilazione dei documenti) e sperimentare un pilota su un cantiere medio prima di estendere il processo all’intera organizzazione. Chi aspetta che la tecnologia sia «matura» si trova già indietro. La digitalizzazione del settore edile avanza a un ritmo che premia chi inizia con un processo semplice e lo affina nel tempo, non chi aspetta la soluzione perfetta.


Edil-up per il monitoraggio digitale del cantiere

Chi ha letto questa guida sa già cosa serve: rapportini digitali firmati, foto georeferite, dashboard KPI e un flusso documentale che colleghi il rilievo al certificato di pagamento senza inserimenti manuali duplicati.

Edil-up

Edil-up mette tutto questo a disposizione in un’unica piattaforma pensata per aziende e professionisti del settore edile. La gestione documentale con versioning, i rapportini digitali con firma integrata, la dashboard per il controllo dell’avanzamento e gli strumenti di networking tra imprese sono accessibili con un abbonamento annuale, senza infrastrutture da installare. Le aziende che adottano Edil-up migliorano i tempi di consegna, con un impatto diretto sulla liquidità e sulla qualità dei SAL emessi. Per chi vuole iniziare, la pagina prezzi e piani mostra le opzioni disponibili. Chi preferisce capire prima come strutturare il processo di digitalizzazione può partire dalla guida alla digitalizzazione edile.


Fonti utili e riferimenti tecnici e normativi in Italia

Risorsa Tipo Utilità pratica
Art. 194 DPR 207/2010 Normativa Requisiti minimi del SAL nei lavori pubblici; da portare in cantiere per la prima verifica
Wikipedia: Stato avanzamento lavori) Riferimento tecnico Definizione e principi operativi del SAL; utile per allineare il team sulla terminologia
Unione Ingegneri: SAL e gestione economica Guida professionale Ruolo contabile del SAL e riduzione dei contenziosi; lettura consigliata per direttori lavori
OPERO: SAL e cantieri Guida operativa Best practice per sincronizzare libretto misure, registro contabilità e firma digitale
Edil-up: gestione documentale cantiere Risorsa interna Come organizzare documenti, versioning e accessi per il flusso SAL
Edil-up: software gestione cantieri Risorsa interna Criteri di scelta del software; utile prima di valutare soluzioni sul mercato
Edil-up: comunicazione nei progetti Risorsa interna Processi di comunicazione e responsabilità nel monitoraggio

Il punto di vista di Edil

Il monitoraggio avanzamento lavori è uno di quei temi in cui la distanza tra teoria e pratica è enorme. Le guide spiegano il flusso corretto: rilievo, libretto, registro, SAL, certificato. Ma in cantiere il problema non è non conoscere la sequenza. È che la sequenza si rompe sempre nello stesso punto: tra il rilievo e la registrazione.

Un capo cantiere che torna a fine giornata con misure in testa e foto sul telefono personale non è negligente. È semplicemente in un sistema che non lo supporta. Il rapportino cartaceo che arriva in ufficio tre giorni dopo, la foto senza georeferenziazione, la misura annotata su un foglio che nessuno sa dove sia finito: questi non sono errori individuali, sono difetti di processo.

La vera svolta non è adottare uno strumento più sofisticato. È ridurre la distanza tra il momento del rilievo e il momento della registrazione a zero. Quando il rapportino si compila sul posto, si firma sul posto e aggiorna automaticamente il registro, il SAL smette di essere una riconciliazione mensile e diventa un riflesso continuo della realtà del cantiere.

Chi gestisce cantieri complessi sa che i contenziosi raramente nascono da malafede. Nascono da evidenze mancanti, da misure non verificate, da documenti che nessuno sa dove trovare. La digitalizzazione del processo di rilievo non è un lusso tecnologico: è la risposta più diretta a questo problema.
