La pianificazione cantiere lean è un sistema di controllo della produzione basato sul Last Planner System (LPS): i responsabili di cantiere smettono di emettere ordini dall’alto e iniziano a raccogliere impegni verificati dai team operativi. Il risultato pratico è un flusso di lavoro più affidabile, meno tempi morti e una riduzione concreta degli sprechi di manodopera, attrezzature e materiali. Studi condotti da LCI in collaborazione con AGC e Dodge mostrano che i progetti che adottano metodi lean hanno maggiori probabilità di chiudersi in anticipo e sotto budget rispetto ai cantieri gestiti con metodi tradizionali.
L’azione da mettere in campo subito: convoca una sessione di pull planning per la prossima milestone critica e avvia il primo Look-Ahead a 6 settimane con un registro vincoli condiviso. Non serve aspettare una formazione completa. Bastano un facilitatore, i responsabili delle lavorazioni coinvolte e un muro di post-it (o una board digitale) per fare il primo passo.
Indice
- Pianificazione lean vs tradizionale: cosa cambia davvero?
- Quali principi guidano le scelte operative in un cantiere lean?
- Come funzionano il pull planning e il Last Planner System?
- Last Planner System: come si eseguono le cinque conversazioni in cantiere
- Come avviare un pilot lean: dalla prima sessione alla scala
- Quali ostacoli trovi nell’adozione del lean e come superarli
- Checklist operativa: 11 best practice per la pianificazione lean
- Quali strumenti digitali e KPI servono per sostenere il LPS?
- Come Edil-up supporta concretamente la pianificazione lean
- Punti chiave
- Cosa ho visto funzionare davvero nei cantieri lean
- Edil-up: la piattaforma per il tuo cantiere lean
- Fonti e risorse utili per approfondire
Pianificazione lean vs tradizionale: cosa cambia davvero?
La pianificazione tradizionale funziona in modalità push: il project manager elabora un cronoprogramma, lo distribuisce e si aspetta che i team lo eseguano. Il piano è costruito su stime, non su impegni verificati. Quando una lavorazione slitta, la varianza si propaga a cascata su tutto il cantiere, spesso senza che nessuno l’abbia vista arrivare.
La pianificazione lean inverte questa logica. Si parte dalla milestone finale e si lavora a ritroso, chiedendo a ogni team operativo cosa serve per completare la propria attività. Questo approccio si chiama pull planning: il flusso di lavoro viene “tirato” dai performer, non spinto dai pianificatori.
La chiave operativa è il concetto di can-do: i last planners, cioè i responsabili diretti delle lavorazioni, si impegnano solo su attività verificate come non impedite da vincoli. Questo cambia la natura della promessa operativa. Non si tratta di ottimismo o di pressione gerarchica, ma di un accordo basato su evidenze concrete. Il risultato è un aumento misurabile dell’affidabilità del piano settimana dopo settimana.
Quali principi guidano le scelte operative in un cantiere lean?
La lean construction non è una tecnica singola. È un insieme di principi che orientano ogni decisione di programmazione, dal sequenziamento delle lavorazioni alla gestione dei materiali. Applicarli in cantiere significa cambiare il modo in cui si prendono decisioni quotidiane.
- Eliminazione degli sprechi. Ogni attività che non aggiunge valore al prodotto finale è uno spreco: attese, rilavorazioni, movimentazioni inutili, sovrapproduzione. La pianificazione lean identifica questi sprechi prima che si verifichino, non dopo.
- Flusso continuo. Il lavoro deve fluire senza interruzioni tra le lavorazioni. Batching eccessivo e handoff non coordinati rompono il flusso. La sequenza delle attività si progetta per minimizzare le code.
- Pull. Le attività vengono avviate solo quando il team a valle è pronto a riceverle. Nessun lavoro viene “spinto” in avanti prima che ci siano le condizioni per eseguirlo.
- Rispetto per le persone. I team operativi partecipano attivamente alla pianificazione. Le loro conoscenze pratiche sono la fonte più affidabile per stimare tempi e vincoli reali.
- Miglioramento continuo (kaizen). Ogni settimana si misurano le cause della varianza e si correggono i processi. Non si tratta di trovare colpevoli, ma di migliorare il sistema.
- Decisioni ritardate al momento giusto. I dettagli operativi si definiscono il più tardi possibile, quando le informazioni sono più complete e affidabili. Pianificare tutto in anticipo con falsa precisione è uno spreco in sé.
In una giornata tipo, questi principi si traducono in scelte concrete: il caposquadra non avvia una lavorazione se i materiali non sono in cantiere, il coordinatore non assegna un’attività se il prerequisito non è verificato, il team si riunisce 15 minuti ogni mattina per aggiornare lo stato reale dei lavori.
Come funzionano il pull planning e il Last Planner System?
Il pull planning e il Last Planner System non sono sinonimi, ma si integrano. Il pull planning è la tecnica di sessione collaborativa in cui i team costruiscono il piano lavorando a ritroso dalla milestone. Il Last Planner System è il sistema complessivo di conversazioni che mantiene quel piano affidabile nel tempo.

In pratica, una pull session funziona così: si identifica la milestone (es. completamento struttura grezzo), si chiede a ogni trade cosa deve consegnare prima che il successivo possa iniziare, e si costruisce la sequenza a ritroso. Ogni attività viene scritta su un post-it con responsabile, durata e prerequisiti. Il risultato è un Phase Schedule condiviso, costruito da chi eseguirà il lavoro, non da chi lo supervisiona dall’ufficio.

Un consiglio: nella prima pull session, invita i responsabili di ogni lavorazione principale, non i project manager. Sono loro i last planners: conoscono i vincoli reali e sono quelli che faranno le promesse operative.
Il LPS aggiunge a questa sessione un sistema di conversazioni ricorrenti che mantengono il piano aggiornato e affidabile settimana dopo settimana. Senza questo ciclo, la pull session rimane un esercizio isolato che perde efficacia nel giro di poche settimane.

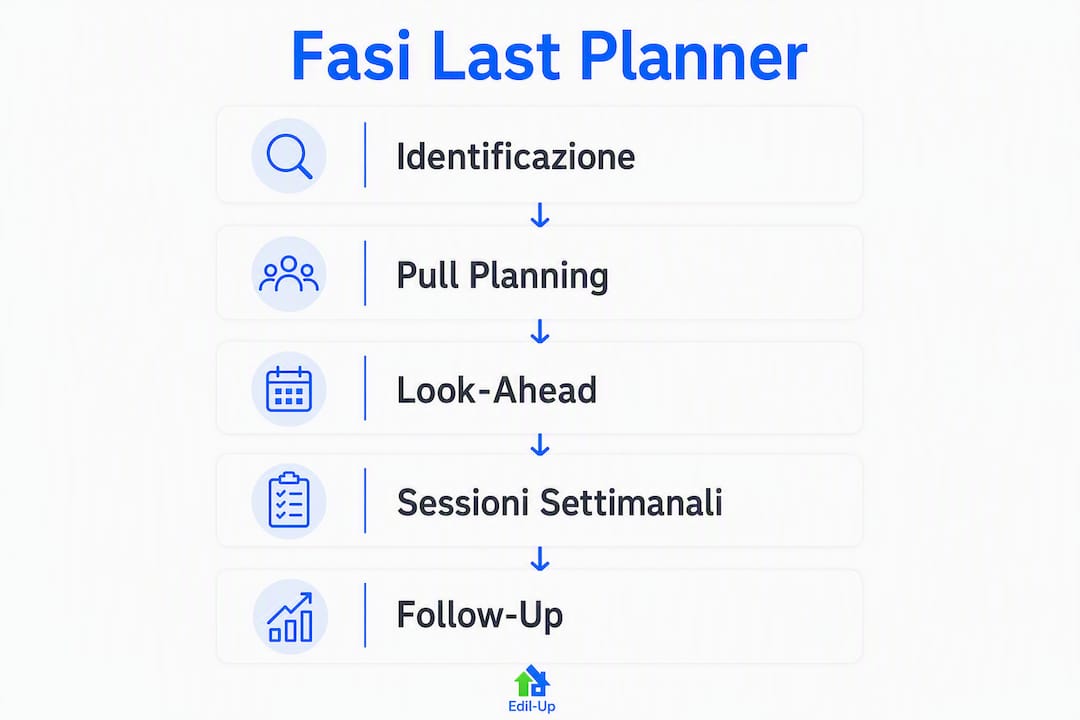

Last Planner System: come si eseguono le cinque conversazioni in cantiere
Il LPS è strutturato in cinque conversazioni, ognuna con un orizzonte temporale diverso e un obiettivo specifico. Applicarle tutte, nell’ordine corretto, è la condizione per ottenere risultati sostenibili.
- Master scheduling (cosa dovremmo fare). Definisce le milestone principali del progetto e i vincoli di alto livello. Partecipano il project manager, il direttore lavori e i responsabili delle lavorazioni principali. Frequenza: all’avvio del progetto e in revisione alle milestone critiche.
- Phase scheduling (cosa faremo). Sessione di pull planning per una fase specifica del progetto. I team costruiscono il piano a ritroso dalla milestone di fase. Partecipano i last planners di ogni trade coinvolto. Frequenza: prima di ogni fase significativa.
- Look-Ahead planning (cosa possiamo fare). Finestra operativa tipica di 6 settimane, aggiornata ogni settimana. Identifica i vincoli che potrebbero impedire le attività pianificate e assegna la responsabilità di rimuoverli. È il cuore del processo make-ready.
- Weekly work planning (cosa faremo questa settimana). Il team seleziona le attività da eseguire nella settimana successiva, solo tra quelle verificate come non impedite. Si misura il PPC (Percent Plan Complete) della settimana appena conclusa e si analizzano le cause della varianza.
- Daily huddle (cosa stiamo facendo oggi). Riunione breve (10–15 minuti) ogni mattina. Si verifica lo stato delle attività in corso, si segnalano impedimenti emersi e si aggiusta il piano giornaliero. Partecipano i capisquadra e il coordinatore di cantiere.
Come strutturare il Look-Ahead e il registro vincoli
Il Look-Ahead a 6 settimane è lo strumento più potente del LPS per prevenire interruzioni. Ogni attività pianificata nelle prossime 6 settimane viene analizzata rispetto a sei categorie di vincoli: contratti, disegni, manodopera, materiali, attrezzature, prerequisiti.

| Categoria vincolo | Esempio pratico | Responsabile rimozione |
|---|---|---|
| Contratti | Ordine di acquisto non firmato | Project manager |
| Disegni | Tavola strutturale non approvata | Direttore lavori |
| Manodopera | Squadra non disponibile nella settimana | Capo cantiere |
| Materiali | Calcestruzzo non ordinato | Responsabile acquisti |
| Attrezzature | Gru occupata su altro cantiere | Coordinatore logistica |
| Prerequisiti | Lavorazione precedente non completata | Last planner trade a monte |
La Percent Plan Complete (PPC) misura quante attività pianificate nella settimana sono state completate come previsto. I team ben organizzati ottengono tipicamente un livello elevato di affidabilità del piano. Un valore molto basso indica un problema strutturale, non una questione di impegno individuale.
Come avviare un pilot lean: dalla prima sessione alla scala
Implementare la pianificazione lean non richiede di riformare l’intera organizzazione prima di iniziare. Il percorso più efficace parte da un cantiere pilota, preferibilmente uno con una milestone critica nelle prossime 8–12 settimane.
| Fase | Settimane | Attività principali | Deliverable |
|---|---|---|---|
| Avvio | 1–2 | Selezione pilot, nomina facilitatore LPS, formazione base (4–8 ore) | Facilitatore nominato, team formato |
| Prima pull session | 3 | Phase scheduling della milestone critica, costruzione Phase Schedule | Phase Schedule condiviso |
| Attivazione Look-Ahead | 4–5 | Primo Look-Ahead 6 settimane, registro vincoli attivo, assegnazione responsabilità | Registro vincoli operativo |
| Stabilizzazione | 6–8 | Weekly work plan settimanale, Daily huddle quotidiano, misurazione PPC | PPC baseline documentata |
| Analisi e scaling | 9–12 | Revisione cause varianza, aggiustamenti di processo, estensione ad altri cantieri | Report pilot, piano di scaling |
I ruoli da assegnare prima di iniziare:
- Last planners — i responsabili diretti delle lavorazioni. Fanno le promesse operative nel weekly work plan.
Un’agenda tipo per la riunione settimanale: 5 minuti per la revisione del PPC della settimana precedente e analisi delle cause di varianza, 15 minuti per il Look-Ahead (aggiornamento vincoli e assegnazione responsabilità), 10 minuti per il weekly work plan della settimana successiva. Totale: 30 minuti, non di più.
Quali ostacoli trovi nell’adozione del lean e come superarli
La barriera principale non è tecnica. Secondo LCI, la frammentazione del settore, le relazioni avversarie tra attori e l’assenza di responsabilità condivisa sono gli ostacoli più difficili da rimuovere. Un cantiere con subappaltatori che si vedono come fornitori, non come partner, fatica ad adottare il LPS anche con la migliore formazione tecnica.
Le resistenze più comuni e le contromisure pratiche:
Frammentazione e contratti tradizionali. I contratti a corpo incentivano ogni subappaltatore a massimizzare il proprio rendimento indipendentemente dal flusso degli altri. Dove possibile, introduci elementi di condivisione del rischio e del beneficio (logica IPD, Integrated Project Delivery). Anche senza modificare il contratto, un accordo informale su obiettivi condivisi di milestone riduce le tensioni.
Mancanza di fiducia tra i team. Inizia con un pilot su un cantiere dove i rapporti sono già discreti. Non cercare di risolvere conflitti storici con il LPS: usa il LPS dove c’è già una base di collaborazione e lascia che i risultati costruiscano fiducia negli altri cantieri.
Carenza di competenze LPS. La formazione on-the-job è più efficace di quella in aula. Affianca un facilitatore esperto nelle prime 4–6 settimane. Il coinvolgimento di reti di professionisti del settore accelera il trasferimento di competenze tra imprese che hanno già sperimentato il metodo.
Resistenza della direzione. Senza il supporto del management, il LPS si riduce a riunioni aggiuntive senza impatto. Presenta il pilot con KPI chiari (PPC baseline, numero vincoli rimossi, rispetto delle milestone) e fissa una revisione a 8 settimane. I numeri parlano da soli.
Checklist operativa: 11 best practice per la pianificazione lean
Questa lista funziona sia come guida per avviare un pilot sia come strumento di audit per chi vuole valutare la maturità della pianificazione esistente. Le prime sei voci sono prioritarie nei primi 30 giorni; le restanti cinque si consolidano nel periodo da 3 a 6 mesi.
Primi 30 giorni:
- Nomina il facilitatore LPS con mandato esplicito dalla direzione. Senza autorità formale, il ruolo non funziona.
- Conduci la prima pull session per la milestone critica più vicina. Coinvolgi tutti i last planners delle lavorazioni interessate.
- Attiva il Look-Ahead a 6 settimane con registro vincoli condiviso e responsabile per ogni voce aperta.
- Avvia il weekly work plan ogni lunedì mattina. Durata massima: 30 minuti.
- Misura e pubblica il PPC ogni settimana, visibile a tutti i team. La trasparenza è parte del metodo.
- Registra le cause di varianza per ogni attività non completata. Non basta sapere che qualcosa non è andato: bisogna sapere perché.
Mesi 3–6:
- Analizza le cause di varianza ricorrenti e trasformale in azioni correttive tracciabili. Senza questo ciclo, il LPS diventa burocrazia.
- Introduci il Daily huddle (10–15 minuti ogni mattina) con i capisquadra. Riduce le interruzioni e accelera la risoluzione degli impedimenti.
- Integra il registro vincoli con la gestione dei materiali per anticipare le consegne critiche e ridurre le attese.
- Estendi il pilot a un secondo cantiere usando il facilitatore del primo come coach interno.
- Fissa una revisione trimestrale del processo con il management per aggiustare il metodo sulla base dei dati reali.
Quali strumenti digitali e KPI servono per sostenere il LPS?
Gli strumenti analogici, il muro di post-it e le board fisiche, funzionano bene nelle fasi iniziali e in cantieri piccoli. Quando il progetto cresce o i team sono distribuiti su più siti, la transizione a strumenti digitali diventa necessaria per mantenere la visibilità condivisa e la tracciabilità dei vincoli.
Le funzionalità che una piattaforma deve avere per supportare il LPS:
- Board pull planning digitali con visualizzazione per fase e per settimana
- Registro vincoli con assegnazione responsabile, scadenza e stato di risoluzione
- Dashboard PPC aggiornata in tempo reale con storico settimanale
- Notifiche automatiche per vincoli in scadenza o attività a rischio
- Accesso mobile offline per i capisquadra in cantiere
- Integrazione con la gestione documentale (disegni, permessi, ordini di acquisto)
- Reportistica KPI esportabile per la revisione con il management
I KPI fondamentali da monitorare:
- PPC (Percent Plan Complete): attività completate come pianificato diviso attività pianificate. Target: un elevato tasso di completamento per team maturi.
- Tempo medio di rimozione vincoli: quanti giorni passano tra l’identificazione di un vincolo e la sua risoluzione. Un valore alto segnala colli di bottiglia organizzativi.
- Lead time attività critiche: tempo effettivo vs pianificato per le attività sul percorso critico.
- Utilizzo LEM (Lavoro, Equipaggiamento, Materiali): percentuale di utilizzo produttivo rispetto alle ore/risorse disponibili.
Per valutare una piattaforma, il criterio più importante è la facilità d’uso sul campo. Uno strumento che i capisquadra non aprono è peggio di un foglio Excel. Verifica che l’interfaccia funzioni su smartphone, che non richieda connessione continua e che il registro vincoli sia aggiornabile in meno di due minuti. Una panoramica pratica degli strumenti digitali per cantieri aiuta a confrontare le opzioni disponibili sul mercato italiano.
Come Edil-up supporta concretamente la pianificazione lean
Edil-up è una piattaforma progettata per il settore edile italiano che integra in un unico ambiente la gestione dei progetti, la comunicazione tra imprese e il monitoraggio dei KPI. Per chi avvia un pilot lean, questo significa poter attivare subito le funzionalità più critiche senza dover integrare strumenti separati.
La mappatura pratica feature-beneficio operativo:
- Gestione centralizzata del progetto — → visibilità condivisa su milestone, attività e stato avanzamento, senza email sparse o fogli Excel paralleli.
Per un pilot lean nelle prime 12 settimane, i moduli da attivare subito sono la gestione del progetto (per il Look-Ahead e il registro vincoli), la comunicazione tra team (per il Daily huddle e la segnalazione impedimenti) e il monitoraggio KPI (per il PPC settimanale). L’impatto si misura confrontando il PPC baseline della settimana 1 con quello della settimana 8: un incremento nella fascia 15–20 punti percentuali nelle prime 8 settimane è un segnale che il sistema funziona. Approfondisci i vantaggi della gestione centralizzata dei progetti per capire quali funzionalità attivare nel tuo contesto specifico.
Punti chiave
La pianificazione lean applicata al cantiere produce risultati misurabili solo quando il Last Planner System viene adottato come sistema completo di conversazioni, non come insieme di riunioni aggiuntive.
| Punto | Dettagli |
|---|---|
| Avvia con una pull session | Convoca i last planners per la prossima milestone e costruisci il Phase Schedule a ritroso in meno di mezza giornata. |
| Look-Ahead a 6 settimane | Aggiorna il registro vincoli ogni settimana e assegna un responsabile per ogni voce aperta prima che impatti il cantiere. |
| Misura il PPC ogni settimana | I team ad alte prestazioni ottengono tipicamente valori PPC nella fascia 75–90%; un valore molto basso indica un problema strutturale. |
| Analizza le cause di varianza | Registrare solo il completamento non basta: le cause della non-consegna sono la materia prima del miglioramento continuo. |
| Edil-up nel pilot | Attiva gestione progetto, comunicazione e monitoraggio KPI per supportare LPS dalla settimana 1 senza strumenti separati. |
Cosa ho visto funzionare davvero nei cantieri lean
L’errore più comune che si vede nei pilot falliti è iniziare dalle riunioni invece che dalla leadership. Un weekly work plan condotto senza il supporto esplicito del direttore lavori o del titolare diventa rapidamente un appuntamento che i capisquadra disertano dopo tre settimane. Il metodo funziona quando chi ha autorità lo usa per rimuovere vincoli, non solo per monitorare il completamento.
La formazione più efficace non avviene in aula. Avviene nella prima pull session, quando un facilitatore esperto guida il team attraverso il processo e i last planners vedono con i propri occhi come il piano cambia quando sono loro a costruirlo. Quella prima sessione vale più di due giorni di corso teorico.
Un dato che si vede spesso nei cantieri che adottano il LPS con disciplina: le cause di varianza più frequenti nelle prime settimane sono quasi sempre le stesse, materiali non disponibili e disegni non approvati. Non è una sorpresa. È la conferma che il sistema funziona: rende visibili i problemi che esistevano già, ma che nessuno aveva mai misurato. Da quel momento, risolverli diventa una priorità organizzativa, non un’emergenza casuale.
Edil-up: la piattaforma per il tuo cantiere lean
Chi avvia un pilot lean ha bisogno di uno strumento che funzioni dal primo giorno, senza mesi di configurazione. Edil-up offre alle imprese edili italiane una piattaforma centralizzata che copre esattamente le funzionalità critiche per il LPS: gestione dei progetti con visibilità condivisa, comunicazione diretta tra team e subappaltatori, monitoraggio dei KPI e documentazione integrata.

La differenza concreta rispetto a strumenti generici è che Edil-up è costruita per il settore edile: i flussi di lavoro, i ruoli e le notifiche rispecchiano la realtà del cantiere, non quella di un ufficio. Per ogni abbonamento attivo, la piattaforma calcola il risparmio ambientale generato e pianta alberi, un valore aggiunto concreto per chi deve rendicontare l’impatto ESG dei propri progetti.
Il passo successivo è semplice: visita la pagina gestione centralizzata dei progetti per vedere come Edil-up si integra con il tuo processo lean, oppure consulta il piano prezzi per scegliere il modulo più adatto al tuo pilot. Puoi anche esplorare come digitalizzare il tuo cantiere per preparare il terreno prima della prima pull session.
Fonti e risorse utili per approfondire
Per chi vuole andare oltre questa guida e costruire una competenza solida sul LPS e sulla lean construction, queste sono le risorse più autorevoli disponibili:
- Last Planner System Standard Work (LCI 2023): il documento di riferimento ufficiale del Lean Construction Institute per l’implementazione operativa del LPS. Contiene le descrizioni dettagliate delle cinque conversazioni, i modelli di Look-Ahead e le linee guida per la misurazione del PPC.
- Last Planner System® Introduction & Principles (LCI): introduzione sintetica ai principi del LPS, utile per la formazione iniziale dei team e per presentare il metodo alla direzione.
- Last Planner® System – P2SL, UC Berkeley: approfondimento accademico sul sistema di controllo della produzione, con riferimenti alla ricerca originale di Glenn Ballard e Greg Howell.
- Lean Construction Institute (LCI): hub principale per risorse, ricerche e comunità di pratica sulla lean construction a livello internazionale.
- LPS: il sistema Lean per imprese di costruzione (The Lean Six Sigma Company Italia): sintesi operativa in italiano sull’adozione del Last Planner System, con esempi applicabili al contesto delle imprese italiane.
- Costruzione lean: come migliorare il processo di pianificazione (Oracle Italia): guida pratica sulla transizione dalle board analogiche agli strumenti digitali, con discussione sui vantaggi e limiti di entrambi gli approcci.
- I vantaggi di una gestione dei progetti centralizzata (Edil-up): pagina di riferimento per capire come Edil-up supporta la gestione lean e per richiedere una demo della piattaforma.
